Инженерные системы при строительстве дома планируют до бетонирования фундамента, кровельных работ и стяжки: определяют вводы и выпуски, шахты, проёмы, места оборудования и отметки трасс. Покупать котёл и все приборы сразу необязательно, но строители должны получить план отверстий и закладных, а монтажники — согласованные схемы ОВ, ВК и ЭОМ. До стяжки и зашивки потолков скрытые сети проверяют и фиксируют исполнительными схемами, актами и фотографиями. Так отделка опирается на проверенную разводку, а не скрывает нерешённые вопросы.
Что решить по инженерии до закрытия контура дома
До завершения оболочки дома нужно определить места вводов, выпусков, шахт, наружных отверстий и технических помещений. Эти решения связаны с фундаментом, стенами, перекрытиями и кровлей, поэтому их нельзя оставлять до выбора декоративных решёток и радиаторов.
Закрытие контура означает завершение кровли и наружных ограждений с окнами и дверями; само по себе оно не запрещает дальнейший монтаж. Критична другая граница: когда строительная операция делает необходимую трассу недоступной или меняет объём её устройства. Например, ввод в фундаменте решают до бетонирования, проход через кровлю — до завершения соответствующего узла, а отопительные трубы в полу — до стяжки.
Когда делать проект инженерных систем дома
Проект начинают вместе с архитектурным проектом, до заливки фундамента: к бетонированию нужны согласованные вводы, выпуск канализации, гильзы и их высотные отметки. Полный подбор оборудования можно завершать поэтапно, но задание на элементы, которые будут скрыты бетоном, должно быть готово заранее. Если фундамент уже залит, сначала обследуют выполненные вводы и проверяют возможные новые проходы с конструктором, а не сверлят их по месту.

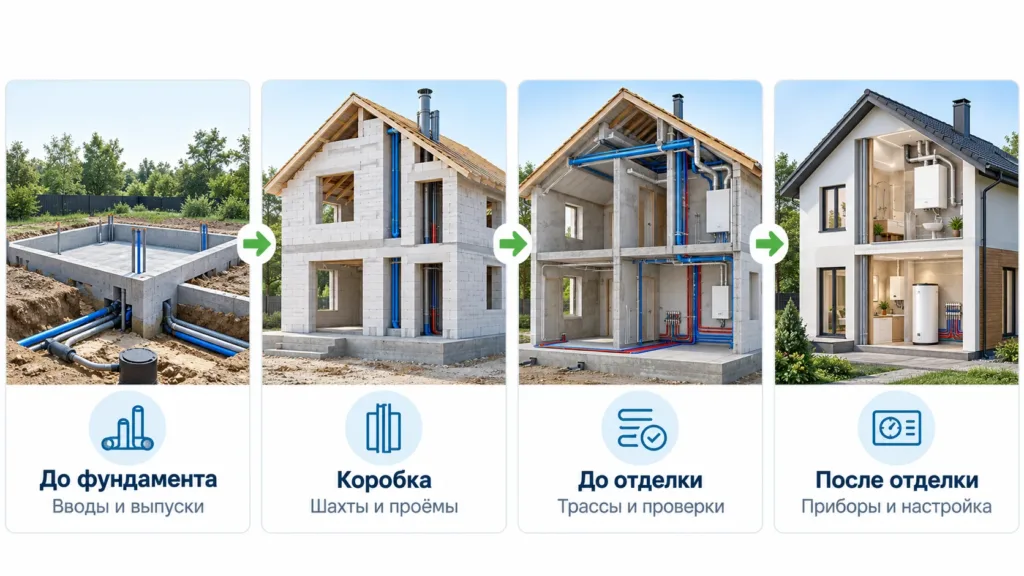

| Стадия стройки | Что решить по инженерии | Что передать строителям |
|---|---|---|
| До бетонирования фундамента | Ввод воды: глубина заложения с учётом промерзания и предусмотренная защита от замерзания; ввод кабеля; отметка и уклон выпуска канализации; расположение заземлителей и проводников по ЭОМ; маршруты через фундамент и узлы гидроизоляции | План гильз с привязками, отметками и узлами герметизации |
| Возведение стен и перекрытий | Шахты, проёмы, расположение стояков, допустимые проходы через конструкции | Согласованное задание на проёмы и закладные для проверки конструктором |
| Устройство кровли и фасада | Выходы каналов, места наружного воздухозабора и выброса, подключения наружного оборудования | План размещения и узлы проходок с восстановлением герметичности оболочки |
| До стяжки и зашивки | Трассы труб, кабелей и воздуховодов; высоты пола и потолка; доступы и испытания | Рабочие схемы, перечень скрываемых работ, результаты проверок |
| После готовности отделки | Установка конечных приборов и решёток, настройка и проверка совместной работы | Согласованные точки подключения и инструкция по эксплуатации |
Что сделать сейчас: попросите прораба перечислить ближайшие операции, после которых коммуникации будут закрыты. Передайте этот список инженеру вместе с актуальным планом: именно эти зоны необходимо проработать первыми.
Какие отверстия, шахты и закладные предусмотреть на этапе коробки
На этапе коробки резервируют непрерывные пути коммуникаций через этажи и наружные ограждения. Для каждого проёма нужны назначение, размеры, привязки и отметки; возможность устройства в несущей конструкции подтверждает конструктор.
Закладные под вентиляцию в доме — это не случайные отверстия «с запасом». Термин используют для разных элементов: проёмов, гильз, оснований, креплений и зарезервированных зон. В задании нужно указать, что именно требуется. Для воздуховода учитывают не только его сечение, но и изоляцию, монтажное пространство, крепление и необходимый узел прохода.
Вводы и выпуски
Ввод водопровода и выпуск канализации привязывают к источнику воды, месту подключения или очистному сооружению. Для самотечного выпуска важны высотные отметки: удобное отверстие не поможет, если сток не может двигаться по принятой схеме.

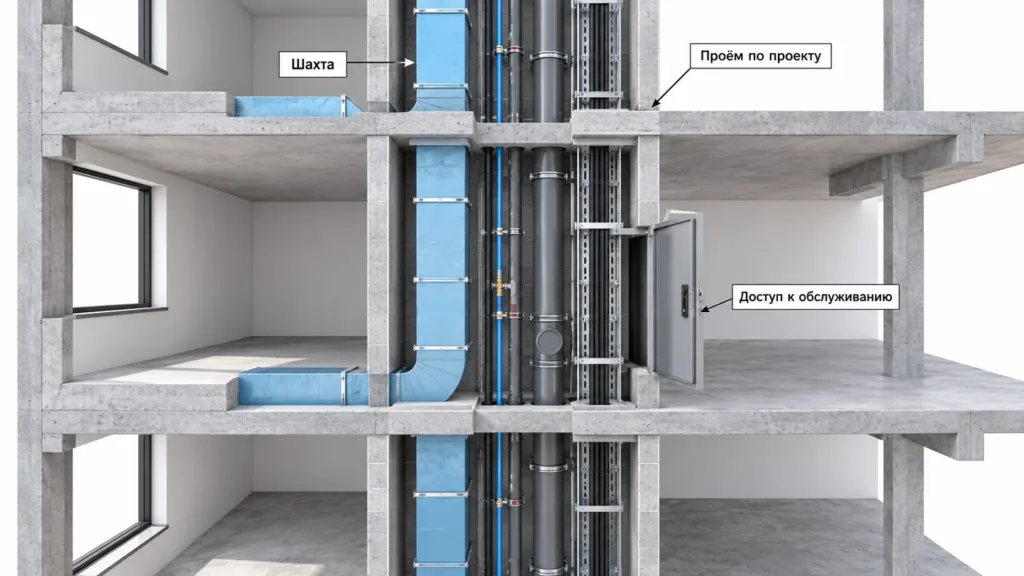

Вертикальные шахты
Шахту проверяют на каждом этаже. Она не должна обрываться под балкой или переходить в комнату после изменения планировки. Состав коммуникаций, разделение и доступы назначают проектировщики соответствующих разделов.
Проходы через кровлю и фасад
Места каналов и наружных блоков согласуют до завершения кровельных и фасадных узлов. Требуются опора, герметизация, решение по утеплению и доступ для монтажа и обслуживания.
Основания и крепления
Для установки оборудования нужны допустимая нагрузка, основание и способ крепления. Крепление к лёгкой перегородке или подвесному потолку не заменяет проверенную опору.
Самостоятельно сверлить балку, резать арматуру или штробить несущую стену ради удобной трассы нельзя. Если строительная часть уже выполнена, инженер передаёт конструктору расположение и параметры необходимого прохода. Тот проверяет допустимость решения и при необходимости предлагает перенос трассы или иной узел.
Разделы координируют на одном актуальном плане. ОВ показывает отопление и вентиляцию, ВК — водоснабжение и канализацию, ЭОМ — электроснабжение и электрооборудование. Задание строителям собирает требуемые проёмы из этих разделов, исключает столкновения и фиксирует согласованные места. Отдельные рисунки разных подрядчиков без общей проверки не выполняют эту функцию.
Где разместить котельную, вентустановку и коллекторы до отделки
Места оборудования выбирают по подключениям, обслуживанию и ограничениям помещения, а не только по тому, где осталась свободная площадь. Даже при ещё не выбранной модели нужно резервировать техническую зону и определить параметры, которым будущий прибор должен соответствовать.
Котельная и подготовка горячей воды
Уточняют предполагаемый источник тепла, место бойлера, насосных групп, расширительного бака и коллекторов. Нужны маршруты подачи и обратки, вода, канализация для предусмотренных сливов, электропитание и доступ к соединениям. Для газового оборудования дополнительно рассматривают требования к помещению, вентиляции и дымоотводу по СП 402.1325800.2018 и инструкции будущего котла.
На раннем этапе можно сравнить сценарии «газ будет к запуску» и «дом временно отапливается электричеством». Но временный источник должен соответствовать выделенной мощности и электропроекту. Сам факт наличия розеток не означает, что сеть выдержит выбранный отопительный режим.
Вентиляционная установка
Для вентустановки оставляют место под корпус, воздуховоды, изоляцию и сервисные проходы. Нужно иметь возможность заменить фильтры и вынуть обслуживаемые узлы; ниша по размерам корпуса без доступа для этих действий непригодна. Уточняют питание, управление, требуемые подключения и отвод конденсата, если он предусмотрен выбранным оборудованием.
Коллекторы и щиты
Коллекторные шкафы размещают так, чтобы обслуживать арматуру и видеть маркировку контуров. Электрощит требует своего доступного места и предусмотренного проектом подхода кабелей. Съёмная дверь шкафа не решает проблему, если её позже закрывает встроенная мебель.
Критерий готовности решения: на плане показаны не только корпуса оборудования, но и подключения, зона обслуживания и путь его доставки в помещение. Если оборудование нельзя занести после отделки или заменить без разборки постоянных конструкций, это нужно исправить до заказа.
Как согласовать трассы вентиляции и отопления с перекрытиями
До монтажа определяют отметки труб и воздуховодов относительно чистого пола, балок и будущего потолка. Толщина стяжки и высота потолочного пространства должны вмещать фактическую конструкцию трассы с изоляцией, креплениями и пересечениями.
Выражение «трубы в перекрытии» нужно уточнять: коммуникации могут идти в конструкции пола, в потолочном пространстве или через специально предусмотренные проёмы. Это разные решения. Прокладка в слоях пола не означает разрешения вырезать место внутри несущей железобетонной плиты.
Воздуховоды часто задают высоту локального опуска потолка. Если их прокладывают после готового электропроекта и разводки канализации, свободного коридора может уже не остаться. Сначала проверяют наиболее жёсткие ограничения: несущие элементы, самотечные трубопроводы и крупные каналы. Затем увязывают остальные трассы, не нарушая требований к разделению и обслуживанию.
Для отопления уточняют состав пола, допустимые способы прокладки и соединений, теплоизоляцию и зоны деформационных швов. Для тёплого пола дополнительно нужны конструкция основания, система труб, шаг и длины контуров по расчёту, места коллекторов и испытания до закрытия. Раскладка «как поместится между стенами» не заменяет гидравлическую проверку.
Разводка коммуникаций до отделки заканчивается не последним уложенным метром трубы, а проверкой скрываемых участков. На осмотр должны оставаться доступны соединения и места креплений, которые нужно проверить; последующую отделку разрешают после предусмотренных испытаний и устранения обнаруженных дефектов.
Какие исходные данные и документы нужны инженеру на стадии стройки
Для начала нужны актуальные планы и разрезы, схема несущих конструкций, сведения о ресурсах и календарь ближайших строительных работ. Отсутствующую модель котла можно уточнить позднее, но неизвестные отметки полов, вводов и перекрытий мешают назначить трассы уже сейчас.
- Архитектура: планы этажей с назначением комнат, санузлами и кухней, разрезы, высоты и отметки чистых полов.
- Конструкции: фундамент, балки, плиты, несущие стены и согласованные существующие проёмы.
- Оболочка: материалы и утепление, параметры окон, состав кровли и фасада.
- Ресурсы: выделенная электрическая мощность, документы по газификации, источник воды и сведения о подключении канализации.
- Сценарий проживания: постоянный или сезонный дом, число жильцов, предполагаемые места водоразбора, режим на время отсутствия.
- Стройка: фотографии, выполненные закладные, очерёдность работ, ответственный прораб и даты закрытия конкретных участков.
Технический результат этого этапа — задание на строительную подготовку: план проёмов и гильз, зарезервированные технические зоны, предварительные трассы и перечень данных для завершения расчётов. Оно не равно комплекту рабочих чертежей для монтажа всех систем. В договоре разделяют раннюю координацию и последующую разработку ОВ, ВК, ЭОМ и автоматики, если она предусмотрена.
Какие документы оформить до стяжки и зашивки
Состав и порядок ведения исполнительной документации установлены приказом Минстроя России от 16.05.2023 № 344/пр. В приложении № 1 перечислены акты освидетельствования скрытых работ, акты освидетельствования участков сетей инженерно-технического обеспечения, исполнительные схемы и документы испытаний; рекомендуемый образец акта скрытых работ приведён в приложении № 3 к этому составу. Для частного дома рекомендуемые формы можно использовать как образец договорной приёмки. Упоминание приказа не означает обязанности оформлять весь его перечень для любого дома: применимость требований определяется условиями строительства и строительного контроля. В договоре заранее установите перечень закрываемых участков, документы и участников приёмки.
До заливки фундамента фиксируют положение гильз и согласованные узлы прохода. До стяжки предъявляют трубопроводы отопления и водоснабжения, документы их испытаний и привязки трасс. До закрытия потолков фиксируют воздуховоды, крепления, изоляцию и оставленные доступы. Давление, продолжительность и метод испытания назначают по применимым требованиям СП 73.13330.2016 и документации изготовителя конкретной системы, а не по общей цифре для всех труб. После готовности вентиляции добавляют результаты пусконаладки и измерений расходов воздуха.
Как разбить проект на выпуски и определить стоимость до отделки
В расчёт входят сбор исходных данных, обследование выполненных участков, расчёты по выбранным разделам, координация проёмов и трасс, выпуск заданий строителям и рабочей документации. Отдельно учитывают проверку уже смонтированных сетей, разработку альтернатив и корректировки после изменения архитектуры. Состав этапов и срок выдачи каждого задания фиксируют в договоре.
Если до ближайшей заливки невозможно завершить все разделы, согласуют отдельный приоритетный выпуск строительного задания. На нём должны быть определены назначение и параметры проёмов, ограничения применения и связанные ещё не принятые решения. Устная просьба «оставить побольше места» не является таким заданием.
Что можно выбрать позже, а что нельзя откладывать до отделки
Позже можно уточнить внешний вид приборов и модели, совместимые с заранее согласованными параметрами. Нельзя откладывать решения, от которых зависят несущие конструкции, гидроизоляция, высотные отметки, доступы и скрытые подключения.
| Решение | Что зафиксировать сейчас | Что допускается уточнить позже |
|---|---|---|
| Источник тепла | Доступные ресурсы, тип размещения, место, подключения, вентиляция и дымоотвод при газовом варианте | Модель после расчёта нагрузки и проверки совместимости |
| Вентиляция | Воздухообмен, шахты, маршруты, техническая зона установки, наружные отверстия | Исполнение решёток, не меняющее требуемые параметры и монтажные размеры |
| Санузлы и кухня | Места приборов, канализационные стояки и отметки выпусков, точки воды | Отделку и конкретные приборы при совместимых присоединениях |
| Электрооборудование | Нагрузки, трассы, щиты, защиты и питание инженерного оборудования | Лицевые панели и пользовательские устройства в пределах проекта |
| Кондиционирование | Расположение блоков, трассы и дренаж при предусмотренной системе | Модель после расчёта, если сохранены допустимые длины и подключения |
Учебный пример: коробка готова, котёл ещё не выбран
У двухэтажного дома завершена кровля, скоро будут закрывать потолки и заливать стяжку. Владелец пока не выбрал источник тепла, но планы санузлов и технического помещения уже утверждены. Инженер сначала проверяет вводы и выпуск канализации, назначает места стояков, определяет трассы вентиляции и размеры технической зоны.
Затем сравнивают допустимые варианты источника тепла по ресурсам и расчётной нагрузке. До заказа оборудования фиксируют требования к подключениям и доступу, а строителям передают согласованное задание на подготовку. Приборы можно покупать по готовности дома, но после изменения их типа или параметров проект проверяют повторно. Это условный пример последовательности, не описание объекта компании.
Ошибки на стройке, из-за которых приходится переделывать коммуникации
Переделки возникают, когда строительный этап завершается раньше проверки зависимых инженерных решений.
- Гильзы в фундаменте не назначили до бетонирования. Ввод воды или выпуск канализации приходится устраивать в готовой конструкции. Перед заливкой сопоставьте план гильз с конструктивным проектом, проверьте привязки, отметки и предусмотренную герметизацию проходов.
- Проходки через кровлю оставили на после укладки покрытия. Выходы вентиляционных каналов сталкиваются со стропилами, а готовую гидроизоляцию приходится вскрывать. До завершения кровельного узла согласуйте места выходов, способ прохода через слои кровли и исполнителя герметизации.
- Шахту перекрыли при возведении следующего этажа. На отдельном плане место для стояка есть, но балка или кладка разрывает вертикальный маршрут. Перед бетонированием перекрытия сверьте шахту по планам всех этажей и разрезу с конструктором.
- Тёплый пол залили стяжкой без проверки контуров. Повреждение трубы или негерметичное соединение обнаруживается под готовым полом. До заливки выполните предусмотренные испытания, зафиксируйте результаты и состояние контуров; порядок работы при бетонировании определите по инструкции выбранной системы.
- Отметку выпуска канализации назначили без будущего пола. После устройства утепления и стяжки трап или подключение прибора оказывается несовместимым с самотёчной трассой. До монтажа выпуска проверьте отметки чистого пола, точки подключения и согласованный уклон трубопровода.
- Вентиляционные трассы проверили после заказа потолков. Канал с изоляцией и креплениями не помещается между балкой и согласованным уровнем зашивки. До изготовления потолочных конструкций проверьте монтажные габариты на разрезах и места пересечений с другими сетями.
- Фактическую разводку не зафиксировали до зашивки стен. После отделки нельзя определить безопасное место сверления без вскрытия. До закрытия нанесите привязки к постоянным конструкциям на исполнительную схему и сделайте фотографии с понятными ориентирами.
Заказать проектирование инженерных систем дома на стадии стройки — значит получить задания под реальные ближайшие работы. Для объекта в Москве или Московской области исходный комплект можно собрать из планов, фотографий и документов по ресурсам, а необходимость обследования определить по состоянию конструкций и коммуникаций.
Инженерные системы при строительстве дома: вопросы до отделки
Короткие ответы на вопросы перед стяжкой, зашивкой и завершением оболочки дома.
Можно ли начинать проект без выбранного котла?
Да. Сначала определяют ресурсы, нагрузки, техническую зону и требования к подключениям. Окончательный подбор и рабочие узлы уточняют после выбора модели; раннее задание не разрешает ставить любой котёл без проверки.
Нужно ли закончить все инженерные разделы до установки окон?
Не всегда. Окна сами по себе не являются сроком завершения всех проектов. В первую очередь решают вопросы, которые затрагивают ближайшие строительные операции: вводы, проёмы, шахты, проходы и закрываемые трассы.
Можно ли сделать отверстие в готовом перекрытии?
Не всегда. Место и размер отверстия проверяет конструктор с учётом схемы плиты и армирования. Монтажник не должен принимать решение о сверлении несущего элемента только по удобству трассы.
Нужно ли предусмотреть заземление до устройства отмостки?
Да. В разделе ЭОМ определяют схему заземления, расположение заземлителей и маршруты проводников до закрытия участков отмосткой или мощением. Если элементы по проекту проходят под будущим покрытием, их монтируют и проверяют до его устройства. Это позволяет не вскрывать готовую отмостку ради заранее не предусмотренного подключения.
Можно ли перенести санузел после прокладки канализации?
Не всегда. Сначала проверяют высотные отметки, уклон и маршрут выпуска, подключение к стояку и влияние на конструкции. Перенос на плане без этой проверки не гарантирует работоспособный самотёк.
Можно ли монтировать системы разными подрядчиками?
Да. Нужны общая актуальная версия планов, согласованные точки подключения и порядок приёмки скрытых работ. В договоре определяют, кто координирует трассы и передаёт изменения каждому участнику.
Достаточно ли плана дома для расчёта стоимости проекта?
Не всегда. Дополнительно нужны стадия стройки, состав инженерных разделов, сведения о ресурсах и перечень уже выполненных работ. Эти данные позволяют отделить новые решения от обследования и исправления существующих.
Определить инженерные работы до следующего этапа стройки
Укажите готовность дома и ближайшие работы строителей. Инженер поможет определить приоритетные решения, исходные данные и состав проекта.
Рассчитать стоимость проекта
