Промышленное осушение воздуха удаляет из помещения избыточную влагу, чтобы на продукции, упаковке и холодных поверхностях не появлялся конденсат и сохранялся режим, заданный технологией или условиями хранения. Осушитель подбирают не по площади, а по влагосъёму в кг/ч: его получают из баланса влаги, где учтены наружный воздух, открывание ворот, мойка, сырьё и люди. Затем выбирают технологию: конденсационную — для тёплого и влажного воздуха, адсорбционную — для низких температур и глубокого осушения до низкой точки росы.
Какие технологические проблемы устраняет осушение
Избыточная влага может вызывать конденсат на холодных поверхностях, увлажнение сырья и упаковки, слёживание порошков, коррозию оборудования и нестабильность отдельных производственных операций. В складских помещениях влажность влияет на условия хранения, а в производственных зонах может быть частью технологического режима. Конкретная проблема зависит от продукта, оборудования и сезонных условий.
Промышленное осушение воздуха проектируют не «по площади помещения», а под заданную задачу: снизить влагосодержание приточного или рециркуляционного воздуха, ограничить образование конденсата либо поддерживать условия в определённой зоне. Температуру и влажность рассматривают совместно: относительная влажность меняется при нагреве и охлаждении, даже если количество водяного пара в воздухе не изменилось.
Какие источники влаги и режимы производства измерить
Для расчёта нужны данные не только о помещении, но и о том, откуда поступает влага и как меняется процесс в течение смены, сезона или производственного цикла. Одного замера бытовым гигрометром обычно недостаточно: он показывает ситуацию в конкретной точке и в конкретный момент.
Помещение и режим
- планы, высоты, зонирование и назначение помещений;
- температура и влажность внутри и снаружи по сезонам, если измерения доступны;
- график работы, сменность, открывание ворот и дверей;
- действующая вентиляция, кондиционирование и рециркуляция.
Источники влаги и цель
- материалы, сырьё, готовая продукция и их требования к хранению;
- влажные технологические операции, мойка, испарение с поверхностей;
- люди, наружный воздух, инфильтрация и перенос влаги между зонами;
- требуемая температура, относительная влажность или точка росы, если они заданы процессом.
Полезны журналы измерений, технологический регламент, описание оборудования, планы расстановки станков и сведения о тепловыделениях. Если часть данных отсутствует, её можно определить обследованием: зафиксировать режимы процесса, точки возможного подсоса воздуха, фактическое состояние ограждений и характерные периоды появления проблемы.
Баланс влаги и выбор конденсационного или адсорбционного осушителя

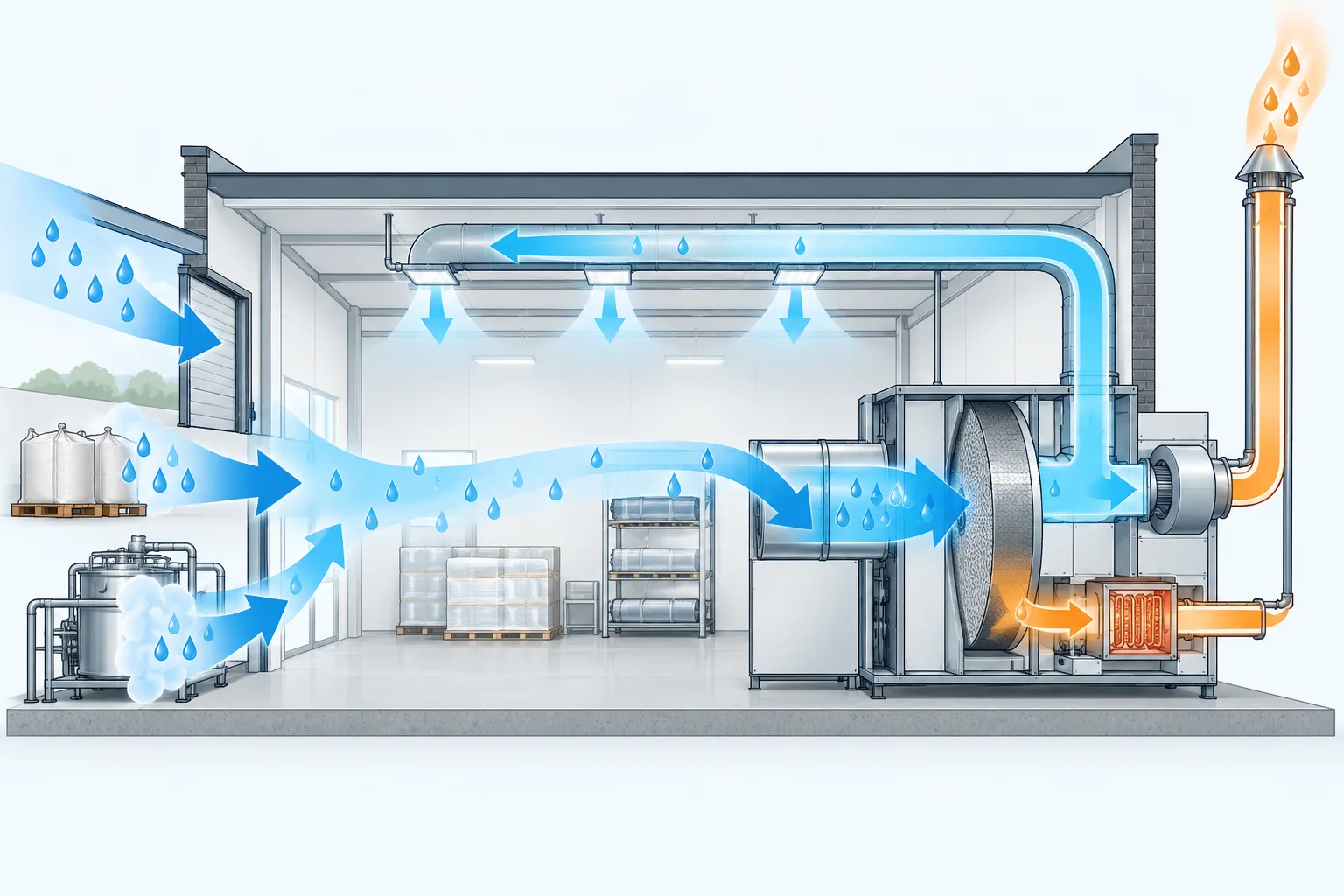

Расчёт начинается с баланса влаги. Учитывают поступление водяного пара с наружным воздухом и через неплотности, испарение в технологическом процессе, влагу от продукции и материалов, а также удаление влаги вытяжкой или другими процессами. Расчётный режим выбирают с учётом наиболее неблагоприятных для задачи условий, а не только средней ситуации.
После определения требуемого влагосъёма проверяют параметры воздуха на входе и выходе, расход воздуха, температурный режим, допустимую нагрузку на электроснабжение и доступные источники тепла. Для осушения холодного воздуха одной относительной влажности недостаточно: при подборе оценивают влагосодержание и точку росы. Также заранее решают, куда отводить конденсат либо влажный воздух регенерации.
| Технология | Принцип | Что проверить при выборе |
|---|---|---|
| Конденсационная | Воздух охлаждается; часть водяного пара конденсируется и удаляется через дренаж. | Температуру и влажность входящего воздуха, режим холодной поверхности, отвод конденсата, необходимость последующего нагрева. |
| Адсорбционная | Влагу из процессного потока принимает сорбционный материал; отдельный поток регенерации удаляет её из материала. | Требуемую точку росы, расход и нагрев воздуха регенерации, отвод влажного потока, тепловые и электрические ресурсы. |
| Комбинированная | Сочетает ступени осушения и обработки температуры, когда одна ступень не решает задачу целиком. | Совместную работу оборудования, автоматику, энергопотребление и распределение нагрузки между ступенями. |

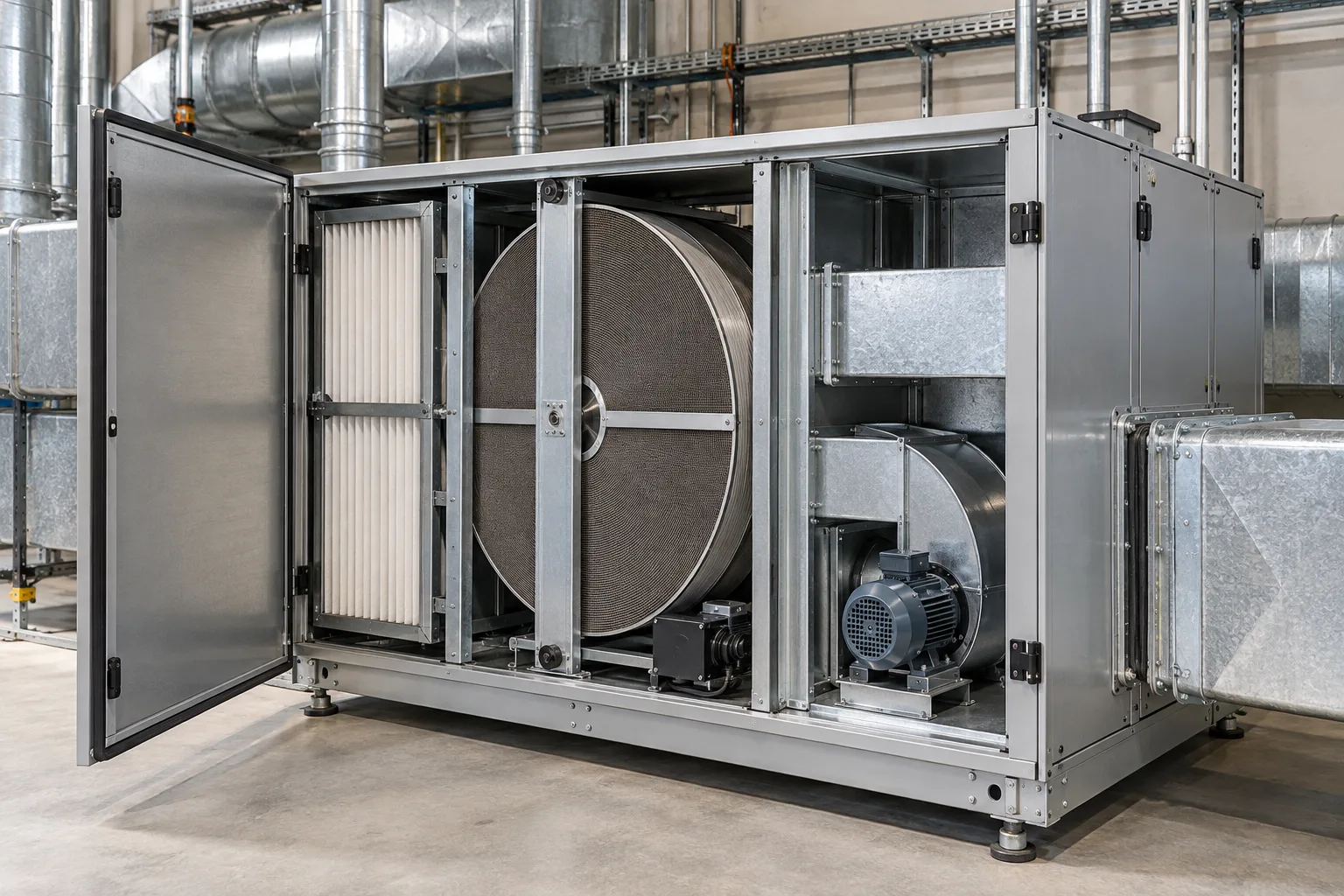

В адсорбционной установке основной поток проходит через влагопоглощающий ротор, а отдельный нагретый поток удаляет из него накопленную влагу; для конкретной установки также проверяют утечки между потоками и условия регенерации. Это общий принцип, а не готовая схема для любого объекта. Описание принципа работы осушителя с ротором.
В каких единицах проверяют влаговую нагрузку
Производительность осушителя по воде выражают в кг/ч, а влагосодержание воздуха — в г/кг сухого воздуха; эти величины нельзя подменять относительной влажностью в процентах. Для отдельного воздушного потока вклад влаги рассчитывают как G × (dвход — dвыход) / 1000, где G — расход сухого воздуха в кг/ч, d — влагосодержание в г/кг. Для помещения составляют полный баланс всех входящих и выходящих потоков, испарения и технологических источников.
При подборе записывают температуру, влагосодержание или точку росы на входе, требуемое состояние на выходе и рабочий расход. Конденсационный агрегат сравнивают по характеристике при этих условиях; у адсорбционного дополнительно проверяют температуру и расход регенерации. Одно число влагосъёма без входных условий не позволяет сравнить две модели.
При сдаче оформляют протокол контрольного режима: точки датчиков, время регистрации, работа производства и ворот, наружные условия, температуры и влажность по зонам. Датчики проверяют по характеристикам и сопоставляют с контрольным прибором; у установки фиксируют расходы и параметры процессного и регенерационного потоков. Технолог подписывает, что проверенный режим соответствует заданию, а не только показанию датчика возле агрегата.
От обследования влажных зон до схемы осушения
Какие расчёты и схемы входят в проект осушения
Состав проектных материалов зависит от масштаба объекта, стадии работ и требований заказчика. Для подбора и последующей реализации обычно согласуют:
- исходные данные, техническое задание и принятые расчётные режимы;
- планы размещения оборудования, воздуховодов, воздухозаборов и выбросов;
- схему потоков и увязку осушения с существующей вентиляцией или кондиционированием;
- спецификацию оборудования, автоматики, датчиков и комплектующих;
- требования к электропитанию, теплу для регенерации, дренажу и обслуживанию;
- указания по монтажу, проверкам, наладке и передаче системы в эксплуатацию.
Если на объекте одновременно проектируют вентиляцию, отопление и электроснабжение, осушение включают в общий проект с самого начала: ему нужны электрическая мощность, тепло для регенерации, дренаж и место под воздуховоды. В этом случае удобнее заказать проектирование инженерных систем целиком.
Как разделить требования рабочей зоны и технологии
Требования к влажности на производстве приходят из двух независимых источников: охрана труда задаёт условия для людей в рабочей зоне, а технология — режим для продукта и оборудования. Дополнительно на решение влияют условия хранения, категория помещения и проектное задание. Поэтому сначала определяют, какие документы применимы именно к объекту, и проверяют их действующие редакции.
СП 60.13330.2020 содержит требования к отоплению, вентиляции и кондиционированию, но его нельзя автоматически считать единственной основой для технологического производства: в области применения есть исключение для производственных помещений, где параметры микроклимата и воздухообмен заданы технологическими требованиями. ГОСТ 12.1.005-88 касается санитарно-гигиенических требований к воздуху рабочей зоны; он не заменяет технологическое задание на влажность продукции, а в карточке стандарта указаны и отдельные исключения из области применения.
Для общеобменной вентиляции в области действия СП 60.13330.2020 проверяют расчёт воздухообмена; для воздуха рабочей зоны — применимые требования ГОСТ 12.1.005-88 и СанПиН 1.2.3685-21. Технологическую точку росы, допустимое увлажнение сырья и режим хранения задаёт технологический регламент продукции, а не норма комфорта для офиса. В техническом задании эти два набора требований записывают отдельно: защита работников и условия процесса.
Что определяет бюджет и сроки системы осушения
Сроки и стоимость проекта зависят от доступности исходных данных, количества зон, сложности влагонагрузки, необходимости обследования и интеграции с действующими системами. На цену оборудования и работ также влияют требуемые параметры воздуха, способ удаления влаги, доступность тепла и электроэнергии, трассы воздуховодов, условия монтажа и требования к автоматике.
Попросите поставщика указать влагосъём при ваших входных температуре и влажности, а не только максимальную паспортную производительность. В предложении должны быть расход процессного воздуха, условия регенерации или отвода конденсата, электрическая и тепловая нагрузка, диапазон регулирования и программа проверки режима. Если влажный воздух регенерации не выведен из обслуживаемой зоны, предложение не описывает законченную систему осушения.
Ошибки оценки влагосъёма и удаления влажного потока
Почти все ошибки подбора сводятся к двум: поступление влаги не посчитали, а осушитель выбрали по каталожной производительности для другого режима.
- подбирать осушитель только по площади или объёму помещения, не рассчитывая поступление влаги;
- назначать влажность по одному разовому измерению или переносить режим из другого производства;
- не учитывать открывание ворот, подсос наружного воздуха, мойку, влажные материалы и сменность процесса;
- считать нагрев полноценной заменой осушению, хотя влагосодержание воздуха не снижается;
- выбирать технологию без проверки температуры, точки росы и режима частичной нагрузки;
- забывать про отвод конденсата или влажного потока регенерации и потребность в тепле;
- не предусматривать датчики, автоматику, доступ для обслуживания и контроль фактического режима.
Как обследовать склад с конденсатом и влажной упаковкой
Представим склад сырья, где упаковка периодически отсыревает, а на отдельных поверхностях появляется конденсат. Вместо немедленного подбора осушителя обследуют помещение: фиксируют, когда возникает проблема, проверяют температуру поверхностей, работу вентиляции, открывание ворот и влажность поступающего сырья. Затем уточняют требуемые условия хранения у технолога и составляют баланс влаги для обычного и наиболее нагруженного режима.
В этом условном складе обследование заканчивают картой точек измерения: воздух у ворот, зона хранения, вход осушителя и наиболее холодная поверхность. Регистратор температуры и влажности сопоставляют с журналом открывания ворот, поступления сырья и мойки; температуру поверхности измеряют контактным датчиком или корректно настроенным пирометром. Затем сравнивают температуру поверхности с точкой росы воздуха и проверяют, какой источник влаги совпадает с появлением конденсата. Только после этого рассчитывают локализацию ворот, влагосъём и контрольный режим хранения.
Вопросы об осушении производственных помещений
Короткие ответы на вопросы, с которыми чаще всего обращаются технологи и главные инженеры производств.
Можно ли рассчитать промышленное осушение только по площади помещения?
Нет. Площадь не показывает, сколько влаги поступает и удаляется. Нужны сведения о процессе, наружном воздухе, инфильтрации, материалах, графике работы и требуемом режиме.
Осушение обязательно совмещать с вентиляцией?
Не всегда, но системы нужно увязать. Вентиляция может как удалять влагу, так и приносить её с наружным воздухом. Это зависит от наружных условий и задачи, поэтому воздухообмен включают в общий баланс.
Чем отличаются конденсационные и адсорбционные осушители?
Конденсационная схема удаляет воду после охлаждения воздуха и образования конденсата. Адсорбционная использует влагопоглощающий материал и поток регенерации. Выбор зависит от температуры, требуемой точки росы, влагонагрузки и доступных энергоресурсов.
Можно ли снизить влажность простым нагревом?
Временно — да: в отапливаемом складе относительная влажность падает. Но если продукция или поверхности холоднее точки росы воздуха, конденсат на них всё равно появится, а при остывании воздуха проблема вернётся. Если проблема постоянная, рассчитывают осушение.
Какие данные нужны для предварительного расчёта?
Планы и высота помещений, описание процесса, режим работы, требования к продукту или зоне, известные замеры температуры и влажности, схема вентиляции и сведения об источниках влаги. Если чего-то нет, это можно обозначить при обращении.
Можно ли обслуживать всё производство одним осушителем?
Это зависит от планировки, воздушных потоков, внутренних перегородок и расположения источников влаги. Иногда достаточно общей системы, а иногда требуется разделение на зоны или локальное решение.
